5月城乡供水一体化项目进展工作简报
三水厂扩建工程

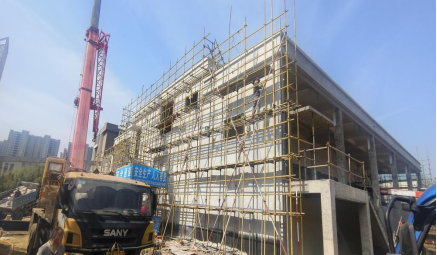

目前三水厂扩建工程项目土建主体部分已基本完成,项目总体进度达75%,完成产值约8500万元。各项基础设备已陆续到场安装,室外管道、管廊工程完成70%施工任务,装饰装修项目同步进行中。
下一步计划:全面完善设施设备安装调试、室外管道及道路施工、力电缆敷设、5万m³/d常规水处理工艺通水试验等。
城乡供水管线工程

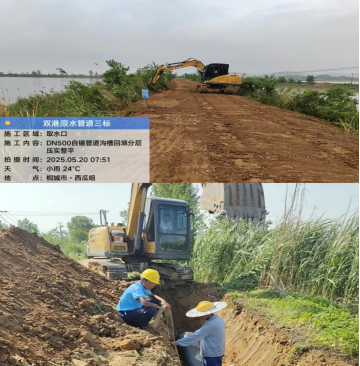

双港水厂DN500原水管线工程全长6.5公里, 已完成2.7公里敷设任务。

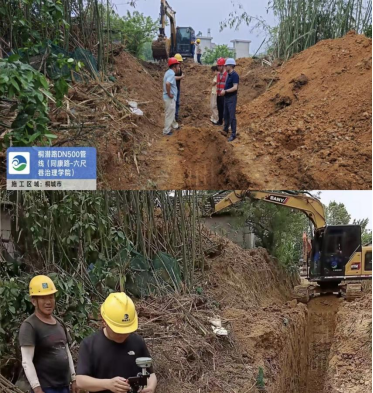

桐潜路(同康路-六尺巷治理学院)配水管网工程全长3.5公里,现已完成0.8公里施工任务。

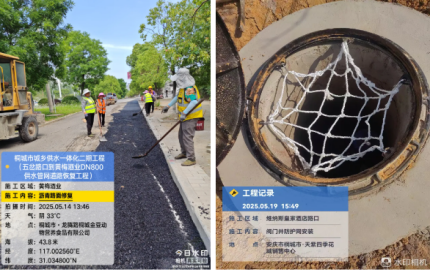

五岔路口至黄梅酒业DN800连通管线工程全长0.8公里,目前已基本完成全线施工任务,为确保供水设施运行维护安全,沿线按标准建安了7台市政消火栓、8座阀门井。
乡镇管线改线工程
1.范岗镇杨安村至大屋组de110改线工程全长约2.5公里,现已全线完工。
2.双港水厂至潘赛村路口de160全长约1.5公里,已完成0.6公里改线任务。
范岗一体化超滤膜水厂

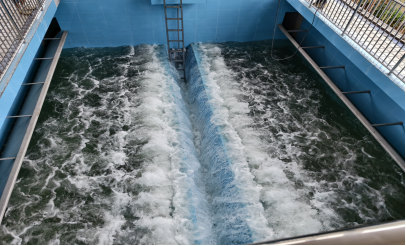

该膜水厂位于范岗镇挂镇村,设计规模为日产7000m³,源水取自牯牛背水库,采用絮凝+沉淀+超滤膜处理工艺。项目总占地面积约2772㎡,总投资近2000万元。目前,该厂已全面投入制水生产,为范岗、青草两镇提供更加安全、优质的供水保障。
(供水集团 赵芮)
